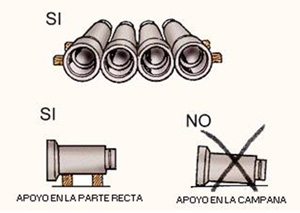

Les tuyaux s'entreposent normalement aussi près que possible du lieu de leur installation. Les tuyaux de petit diamètre peuvent être empilés de la même manière qu'ils sont chargés sur le camion. Les tuyaux sont à entreposer en position horizontale, sauf s'il existe une chape rigide garantissant un entreposage en position verticale dans de bonnes conditions de sécurité. La rangée inférieure doit être posée sur une surface plane et doit être dûment calée afin d'éviter tout déplacement. Dans chacune des rangées de tuyaux, les collets et les abouts mâles doivent être orientés dans le même sens.
Les collets de la rangée suivante sont inversés et disposés par dessus les abouts mâles de la rangée inférieure. Les fûts des tuyaux doivent être en contact entre eux et les collets en saillie afin d'éviter toute concentration de charge.
L'entreposage des tuyaux au chantier peut être réalisé des manières suivantes :
A) Empilage centralisé
On sélectionne des zones dégagées du chantier permettant les manoeuvres des véhicules et des grues, ainsi que des autres éléments auxiliaires de déchargement. Les tuyaux empilés ne doivent pas se trouver à proximité de fossés ouverts

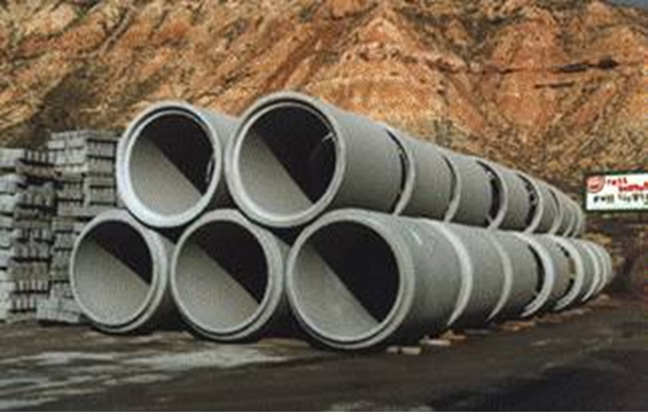

L'empilage le plus fréquent est de type pyramidal, des précautions spéciales devant être adoptées afin de caler les côtés et d'éviter tout effondrement. Il est souhaitable d'éviter d'empiler un nombre excessif de tuyaux de manière à ce que ceux de la partie inférieure ne soient pas soumis à des surcharges. Il est recommandé de ne pas dépasser les hauteurs d'empilage indiquées dans le tableau suivant :
Rangées d'empilage de tuyaux | |
---|---|
Diamètre nominal en mm | Nombre de rangées de tuyaux |
300-400 | 4 |
500-600 | 3 |
800-1.000 | 2 |
> 1.000 | 1 |
La manière la plus sûre de disposer la première rangée consiste à déposer celle-ci sur le terrain à niveau en calant cette rangée initiale à quatre endroits de chacun des tuyaux. La rangée suivante doit être disposée en veillant à ce que tous les collets soient orientés du même côté et dépassent des mâles de la rangée précédente, en appuyant les tuyaux sur leurs fûts.
B) Entreposage linéaire
L'entreposage le long des fossés doit répondre aux critères suivants :
Les tuyaux ne doivent pas être entreposés au chantier pendant des périodes de temps excessives et dans des conditions d'exposition. S'il s'avère inévitable de le faire, ils doivent être protégés de la manière adéquate (p. ex. : éviter le contact avec le sol, éviter l'exposition au soleil, etc.).
Si, pendant les opérations d'entreposage, l'un ou l'autre tuyau endommagé était observé, celui-ci devra être séparé, marqué et situé à un autre endroit.
Nous utilisons des cookies et des tiers, pour l'analyse de la navigation des utilisateurs. Si vous continuer à naviguer, considérez que vous acceptez l'utilisation. Vous pouvez modifier les paramètres ou obtenir plus d'informations ici.
Prefabricados Alberdi - Copyright 2012 | Avertissement légal | Protection des données | Plan du site | Cookies
Site web conçu par
et développé par DMacroweb
